Ошибки и исправления в ИД: как избежать конфликтующих носителей
На строительной площадке ошибки в исполнительной документации — это не исключение, а часть рабочего процесса. Изменения в проекте, уточнения объёмов, замена материалов по ходу работ — всё это требует корректировок в уже оформленных актах и журналах. Однако проблема заключается не в самом факте ошибки, а в том, как именно вносятся исправления. Когда один инженер правит Excel-файл на своём ноутбуке, другой зачёркивает ручкой в распечатанном журнале, а третий отправляет новую версию акта в мессенджере, на объекте появляются конфликтующие носители. В результате при сдаче комплекта заказчику выявляются расхождения, и весь пакет возвращается на доработку. В этой статье разберём, как выстроить регламент внесения исправлений, чтобы избежать дублирования данных и потери истории изменений.
Почему исправления в ИД превращаются в хаос
Когда объём документации растёт, ручное управление версиями перестаёт работать. Основная причина хаоса — отсутствие единого источника истины. Если акт освидетельствования скрытых работ существует в виде файла на сервере, распечатки в папке и черновика в почте, любое исправление должно быть синхронно внесено во все три места. На практике это происходит редко.
Инженер ПТО, находясь под давлением сроков, исправляет только ту версию, которая нужна «здесь и сейчас» для закрытия объёмов. Остальные копии остаются с устаревшими данными. В итоге, когда приходит время собирать итоговый реестр, выясняется, что даты в актах не бьются с записями в общем журнале работ, а объёмы расходятся со сметой.
Причины появления конфликтующих носителей на объекте
Конфликтующие носители появляются там, где процесс допускает множественность равнозначных документов. Типичные ситуации:
- Параллельная работа. Подрядчик и генподрядчик ведут свои версии реестров, обмениваясь ими раз в неделю. За это время вносятся десятки мелких правок.
- Отсутствие статусов. Документ называется «Акт_финал_2.docx», но никто не знает, утверждён ли он технадзором.
- Разрыв между площадкой и офисом. Прораб фиксирует факт выполнения в блокноте или локальном журнале, а ПТО в офисе оформляет акты по проектным данным, не зная о фактических отклонениях.
- Исправления «задним числом». Когда ошибка обнаруживается спустя месяц, исправить её в одном акте недостаточно — нужно поднимать всю цепочку связанных документов.
Регламент внесения изменений: когда выпускать исправление, а когда приложение
Чтобы остановить размножение версий, компании необходим чёткий регламент. Первое правило: определить, что требует полной замены документа, а что оформляется как приложение или корректировочный акт.
Если ошибка техническая (опечатка в дате, неверный номер сертификата), допускается выпуск исправленной версии документа с сохранением исходного номера, но с явной пометкой о ревизии. Если же изменились физические объёмы работ или применённые материалы после того, как акт был подписан, правильнее выпускать корректировочный документ или новое приложение, ссылающееся на базовый акт. Это сохраняет юридическую чистоту и позволяет отследить историю изменений при аудите.
Единые правила именования версий файлов
«Умолчание в шапке» — главный враг порядка. Если файлы называются случайным образом, найти актуальную версию невозможно. Регламент должен жёстко фиксировать маску имени файла.
Например: [Шифр проекта]_[Тип документа]_[Номер]_[Дата]_[Версия].
Каждое исправление должно приводить к инкременту версии (v1, v2, v3). При этом предыдущие версии не удаляются, а перемещаются в архивную папку. Это базовое правило гигиены, которое работает даже при использовании обычных сетевых дисков, хотя и требует железной дисциплины от каждого инженера.
Связка «акт — журнал — реестр — КСМ»: как избежать рассинхронизации
Самая болезненная точка при исправлениях — это рассинхронизация связанных документов. Акт освидетельствования скрытых работ не существует в вакууме. Он опирается на записи в ОЖР, ссылается на сертификаты из журнала входного контроля и является основанием для включения объёмов в реестр и форму КС-2.
Если вы исправили объём бетона в акте, но забыли поправить соответствующую строку в ОЖР, при проверке инспектор строительного контроля выявит несоответствие. Чтобы этого избежать, процесс внесения изменений должен быть каскадным: любое исправление в первичном документе должно инициировать проверку всех зависимых форм. В ручном режиме это требует чек-листов, в цифровом — решается автоматическими связями.
Типовые сценарии возвратов заказчиком из-за дублей данных
Заказчик или технадзор редко возвращает документы из-за одной опечатки. Возвраты происходят, когда опечатка ломает логику всего комплекта.
Типичный сценарий: подрядчик сдаёт пакет исполнительной документации, где в реестре указана одна дата акта, на самом акте — другая, а в журнале работ эта дата вообще выпадает на выходной день. Это прямое следствие того, что исправление вносилось в спешке и только в один носитель. Другой сценарий — дублирование актов на одни и те же работы с разными объёмами, когда старая версия случайно попала в итоговую папку вместо новой. Каждый такой возврат — это потерянные дни на пересборку и риск срыва сроков оплаты.
Журнал исправлений: минимальный набор атрибутов для контроля
Для сложных и длительных проектов хорошей практикой является ведение журнала исправлений или реестра версий. Это может быть простая таблица, которая сопровождает комплект документации.
Минимальный набор атрибутов такого журнала включает:
- Идентификатор документа (номер, шифр).
- Суть изменения (что было / что стало).
- Причина изменения (ссылка на предписание, письмо заказчика, авторский надзор).
- Инициатор и дата внесения правок.
Такой подход снимает большинство вопросов у проверяющих, так как они видят прозрачную историю того, почему документ был изменён, и не подозревают подрядчика в подлоге данных.
Цифровой подход к управлению версиями без потери истории
Поддерживать идеальный порядок вручную возможно только на небольших объектах. Когда счёт актов идёт на тысячи, дисциплина неизбежно даёт сбой. Здесь на помощь приходит автоматизация и специализированные платформы.

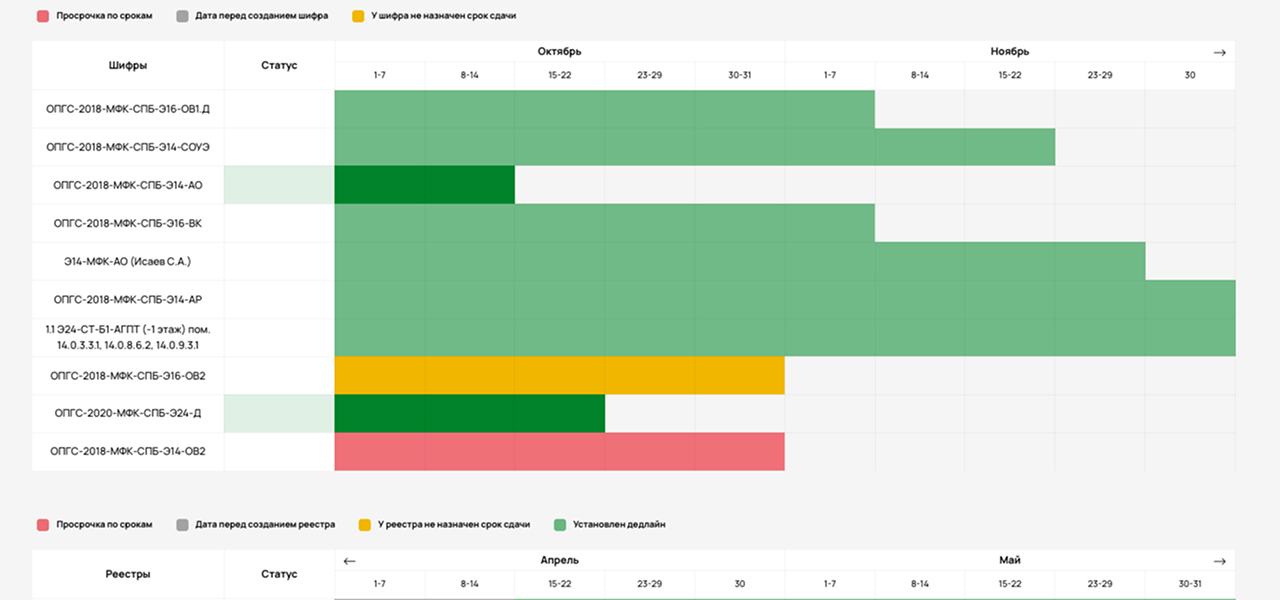

В цифровом контуре проблема конфликтующих носителей решается архитектурно. Документ существует в единственном экземпляре в базе данных. Если инженер вносит исправление в акт, система автоматически обновляет связанные реестры и подсвечивает необходимость корректировки в журналах. Каждое действие логируется: кто, когда и что изменил.
В таких сервисах реализован именно такой подход. Статусная модель не позволяет отправить в работу черновик, а история изменений сохраняет все предыдущие редакции. Это превращает процесс внесения правок из хаотичного тушения пожаров в контролируемую и прозрачную процедуру, где каждый участник строительства видит актуальную картину в реальном времени.
