Сверка сметы, акта и факта: практичная связка для ПТО
В идеальном мире строительного проекта локальная смета полностью совпадает с рабочей документацией, а фактически выполненные объёмы на площадке до миллиметра бьются с актами выполненных работ. В реальности инженер ПТО ежедневно сталкивается с расхождениями: в смете заложен один объём, по факту залили больше, а закрыть по форме КС-2 нужно ровно столько, сколько позволяет текущий бюджет. Сверка сметы, акта и фактических объёмов превращается в бесконечную перетасовку таблиц, где малейшая ошибка приводит к финансовым потерям или конфликтам с технадзором. В этой статье мы разберём, как выстроить практичную связку между этими тремя сущностями, чтобы минимизировать ручной труд и избежать путаницы в документах.
Треугольник ПТО: смета, акт и факт на площадке
Любой строительный процесс базируется на трёх китах: что заложено в бюджете (смета), что реально построено (факт) и что официально подтверждено документами (акт). Проблема возникает тогда, когда эти три сущности начинают жить своей жизнью.
Сметчики работают в своих специализированных программах, оперируя расценками и нормами. Прорабы на площадке видят реальную картину: перерасход материалов, необходимость дополнительных работ, изменения проектных решений. Инженер ПТО оказывается между ними, пытаясь увязать сметные позиции с ведомостями объёмов и актами освидетельствования скрытых работ. Если этот «треугольник» не синхронизирован, компания либо теряет деньги на неучтённых работах, либо не может сдать объект из-за расхождений в документации.
Единая «ось» строки работ: коды и шифры как основа учёта
Чтобы связать смету, акт и факт, необходим единый идентификатор. Невозможно автоматически сверить данные, если в смете позиция называется «Устройство бетонной подготовки», в журнале работ — «Заливка бетона В15», а в акте — «Бетонная подготовка под фундамент».

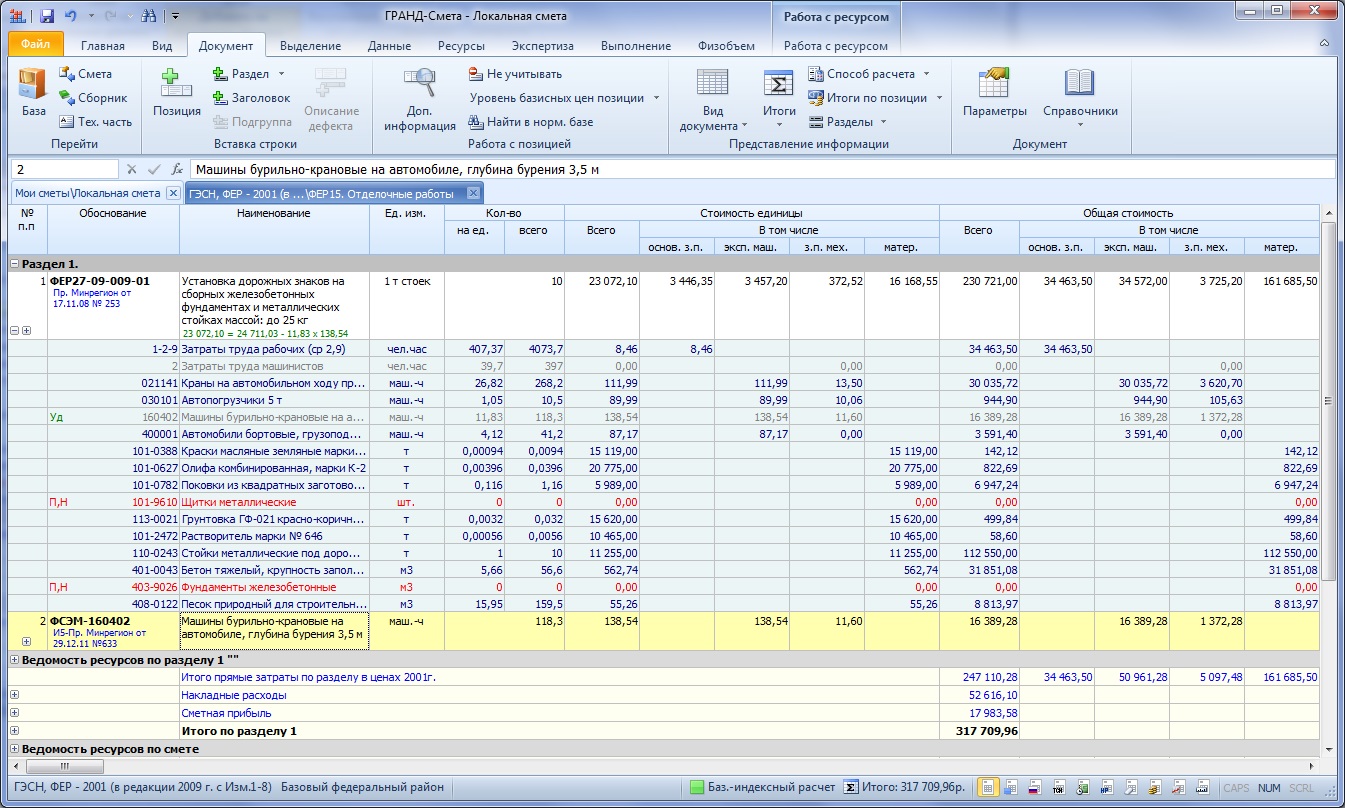

Единой «осью» должен стать шифр работы или код по классификатору. Каждая строка в локальной смете должна иметь уникальный идентификатор, который сквозным образом проходит через ведомости объёмов, ОЖР и акты. Только при наличии такой оси возможна прозрачная сверка: инженер ПТО всегда может отследить, из какой сметной позиции вырос конкретный акт и какой объём по этой позиции уже закрыт, а какой остался.
Что считать источником истины на разных этапах строительства
Конфликты часто возникают из-за непонимания того, какой документ является первичным на конкретном этапе.
На этапе планирования источником истины является локальная смета и рабочая документация. На этапе производства работ — журнал учёта выполненных работ и исполнительные схемы, фиксирующие факт. На этапе сдачи — подписанный акт и форма КС-2.
Инженер ПТО должен чётко понимать эту иерархию. Если фактический объём превышает сметный, акт не может быть подписан без дополнительного согласования. Факт должен быть зафиксирован, но источником истины для закрытия объёмов остаётся смета, пока не будет утверждено допсоглашение.
Когда проводить сверку: почему нельзя ждать закрытия месяца
Традиционный подход, при котором сверка объёмов проводится в последние дни месяца перед подачей КС-2, неизбежно приводит к авралам. В этот момент выясняется, что часть актов не подписана, объёмы не бьются, а нужных сертификатов нет.
Сверка должна быть непрерывным процессом. Как только прораб фиксирует выполнение работы в журнале, ПТО должно сопоставить этот объём со сметным остатком. Если выявляется перерасход, сигнал об этом должен поступать немедленно, а не в конце месяца. Это позволяет оперативно инициировать согласование допработ или корректировку проекта, не останавливая финансирование текущих этапов.
Как фиксировать расхождения без переписывания всего комплекта
Расхождения неизбежны. Важно уметь их правильно оформлять. Если факт меньше сметы, проблем обычно не возникает — закрывается фактический объём. Если факт больше, инженер ПТО сталкивается с дилеммой: закрыть по смете и потерять деньги компании, или показать факт и получить отказ в подписании акта.
Практичный подход заключается в разделении учёта. В исполнительной документации фиксируется реальный факт (с приложением исполнительных схем). В актах КС-2 закрывается объём в пределах сметы. Разница фиксируется в отдельном реестре неучтённых/дополнительных работ, который сопровождается актами на допработы и отправляется на согласование заказчику. Главное — не пытаться «подогнать» исполнительные схемы под смету, так как это прямое нарушение и риск при последующих проверках.
Краевые случаи: перенесённые объёмы и замены материалов
Особую сложность при сверке вызывают замены материалов и перенос объёмов между периодами. Например, по смете заложен один тип кабеля, а по факту, по согласованию с проектировщиком, проложен другой.
В таких случаях связка «смета-акт» усложняется. Инженер ПТО должен не только сверить объёмы, но и приложить к акту документы, обосновывающие замену (письма, согласования, новые сертификаты). Если объём переносится на следующий месяц, в ведомости должен чётко фиксироваться переходящий остаток. Без единой системы учёта такие краевые случаи превращаются в клубок, распутать который спустя полгода практически невозможно.
Автоматизация сверки: от ручных таблиц к прозрачным ведомостям
Сводить смету, факт и акты в Excel можно, если у вас один небольшой объект. На крупных проектах с сотнями позиций и десятками подрядчиков ручная сверка превращается в генератор ошибок.

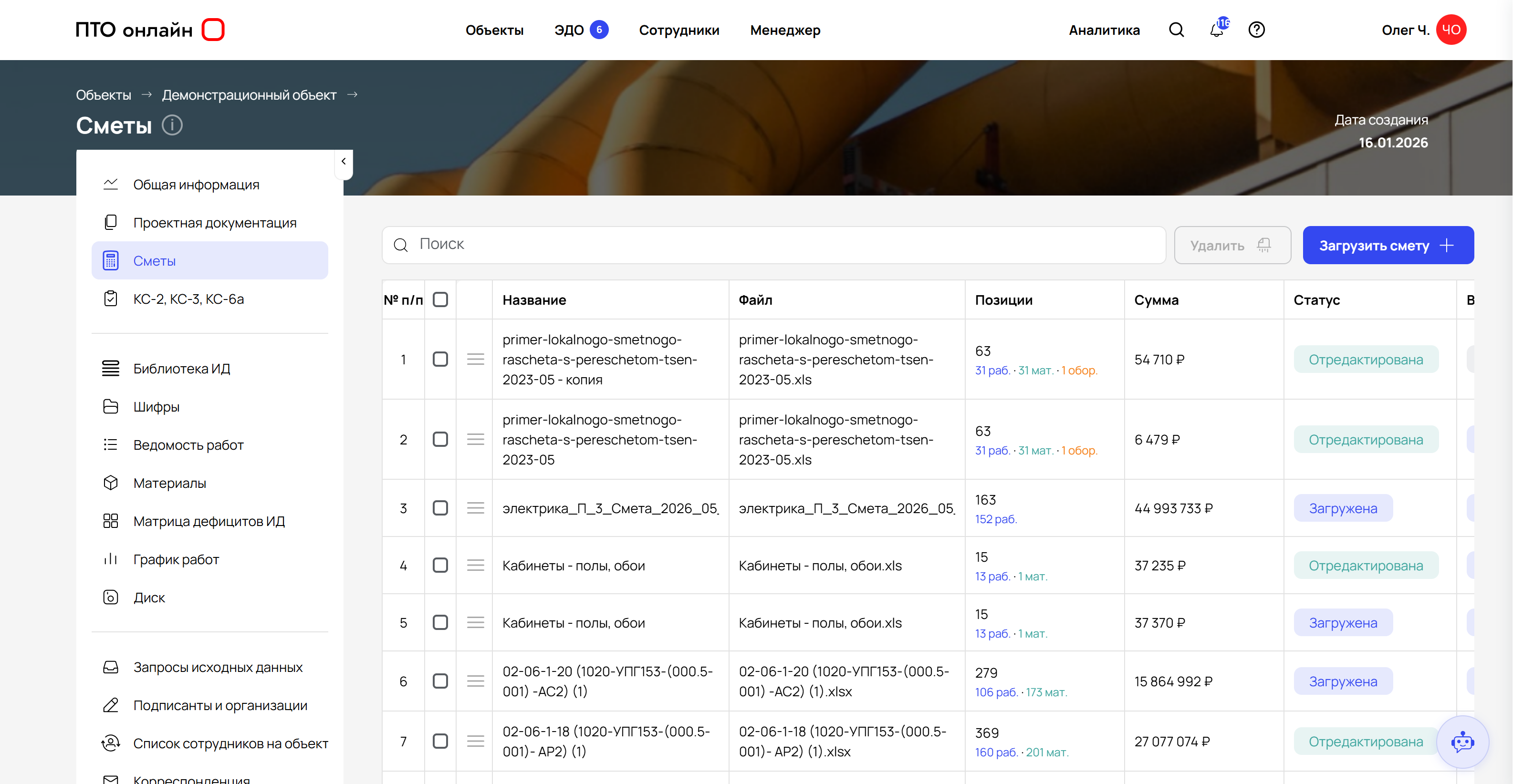

Автоматизация этого процесса кардинально меняет работу ПТО. Современные решения позволяют загружать локальные сметы напрямую в систему, автоматически извлекая из них виды работ, объёмы и единицы измерения. При формировании акта система сама проверяет, не превышает ли заявленный объём сметный остаток, и подсвечивает расхождения.
Такой подход исключает человеческий фактор при переносе данных и делает процесс сверки прозрачным для всех участников строительства. Вместо того чтобы тратить дни на поиск потерянных кубов бетона, инженер ПТО может сосредоточиться на контроле качества и своевременной сдаче объекта.
